Kiểm toán chỉ loạt sai phạm tại dự án BT nghìn tỷ ở Hà Nội
Kiểm toán Nhà nước chỉ ra nhiều sai phạm tại dự án BT xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương (Nam Từ Liêm, Hà Nội) gây thất thoát ngân sách lớn. Đồng thời, cơ quan này kiến nghị xử lý tài chính 391,6 tỷ đồng tại dự án này.
Thất thoát hàng trăm tỷ
Báo cáo kết quả kiểm toán vừa được Kiểm toán Nhà nước gửi Quốc hội mới đây chỉ ra hàng loạt sai phạm tại dự án xây dựng tuyến đường từ đường Lê Đức Thọ đến khu đô thị mới Xuân Phương theo hình thức BT (Xây dựng - chuyển giao).
Cụ thể, dự án lựa chọn chủ đầu tư là Công ty Cổ phần Tasco thiếu năng lực tài chính; thiết kế dự toán không được cơ quan nhà nước có thẩm quyền thẩm định, phê duyệt là nguyên nhân gây thất thoát ngân sách lớn; thương thảo, kí hợp đồng chưa đảm bảo quy định.
Theo Kiểm toán nhà nước, Công ty Cổ phần Tasco không đủ năng lực tài chính để thực hiện dự án xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương.
Cũng theo Kiểm toán Nhà nước, việc giao đất chỉ định cho nhà đầu tư là trái với qui định của Luật Đất đai; việc không qui định cụ thể thời điểm giao đất dẫn đến có dự án được giao đất trước khi thực hiện dự án BT và dự án này cũng được giao đất đối ứng khi dự án BT chưa hoàn thiện.
Việc tạm tính tiền sử dụng đất để xác định giá trị đối ứng khi giao đất cho dự án BT tại thời điểm thực hiện dự án BT dễ dẫn đến thất thoát ngân sách nhà nước.
Cụ thể, tại Dự án Xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương: Do giá trị hợp đồng BT tạm xác định theo tổng mức đầu tư được duyệt thường cao hơn thực tế thực hiện, thời gian thi công các dự án BT dài và tiền sử dụng đất tạm tính chưa sát đúng nên giá trị tiền sử dụng đất nhà đầu tư phải nộp ngân sách nhà nước khi được giao đất đối ứng tại thời điểm thực hiện dự án thường thấp hơn giá trị khi quyết toán công trình BT.
Kiểm toán cũng cho hay, việc xác định giá đất theo phương pháp thặng dư tại Thông tư số 145/2007/TT-BTC ngày 06/12/2007 của Bộ Tài chính và số 36/2014/TT-BTNMT ngày 30/6/2014 của Bộ TN&MT cho phép tính chi phí dự phòng trong chi phí phát triển còn bất hợp lý, không sát hoặc phụ thuộc yếu tố chủ quan dẫn đến giá đất thấp, không sát giá thị trường làm thất thoát lớn tài sản, ngân sách nhà nước. Đây là lỗ hổng lớn nhất làm thất thoát tài sản, ngân sách nhà nước.
“Dự án Khu đô thị mới Xuân Phương mặc dù hợp đồng BT ký thống nhất tiền sử dụng đất đối ứng với giá trị dự án BT theo nguyên tắc ngang giá, cùng thời điểm ký kết hợp đồng BT và giá không đổi, nên không có yếu tố dự phòng, nhưng do áp dụng phương pháp thặng dư quy định tại Thông tư số 145/2007/TT-BTC và Thông tư số 36/2014/TT-BTNMT nên vẫn xác định phí phát triển bao gồm cả dự phòng 323,2 tỷ đồng làm giảm tiền sử dụng đất phải nộp tương ứng 323,2 tỷ đồng”, Kiểm toán Nhà nước chỉ rõ.
Đồng thời, tại báo cáo tổng hợp kết quả kiểm toán trên, cơ quan này khiến nghị xử lý tài chính với dự án này lên tới 391,6 tỷ đồng.
"Đổi" 70ha đất vàng lấy 3,5 km đường
Trước đó, Thanh tra Chính phủ cũng có kết luận chỉ ra nhiều sai phạm tại dự án trên. “Đối với dự án đường Lê Đức Thọ - Khu đô thị mới Xuân Phương, UBND thành phố Hà Nội đã không thực hiện đúng quy trình lựa chọn nhà đầu tư; thẩm định đánh giá năng lực nhà đầu tư không chính xác, thiếu chặt chẽ; lựa chọn kí hợp đồng với nhà đầu tư không đảm bảo năng lực theo yêu cầu”, kết luận Thanh tra Chính phủ nêu.
Được biết, ngày 4/2/2008, UBND TP Hà Nội có quyết định thông qua đề xuất dự án đầu tư xây dựng tuyến đường từ đường Lê Đức Thọ đến Khu đô thị mới Xuân Phương theo hình thức hợp đồng BT. Công ty Cổ phần Tasco là nhà đầu tư được giao lập dự án đầu tư xây dựng tuyến đường này.

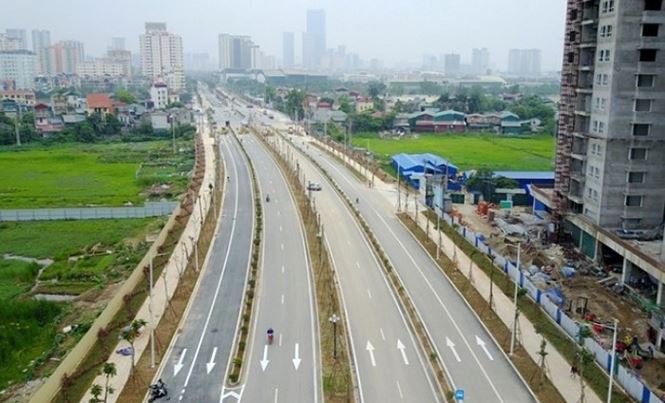

Để thực hiện dự án đường Lê Đức Thọ - Khu đô thị mới Xuân Phương, chủ đầu tư Tasco được UBND thành phố Hà Nội "đối" cho 70ha đất vàng. Điều đáng nói, dự án này cũng được giao đất đối ứng khi dự án BT chưa hoàn thiện trong khi dự án đô thị đã được bán từ lâu. Ảnh: VNF.
Dự án có điểm đầu là nút giao với đường Lê Đức Thọ và điểm cuối là nút giao với đường 70, đi qua các khu đô thị Mỹ Đình 1 - 2, khu đô thị mới Xuân Phương Tasco… thuộc phường Mỹ Đình, Phương Canh, Xuân Phương, quận Nam Từ Liêm.
Tổng chiều dài tuyến đường là 3,51km, mặt cắt ngang 50m gồm 8 làn xe. Mức đầu tư của dự án là 1.543 tỷ đồng.
Dự án được Tasco khởi công ngày 15/2/2009, tuy nhiên dự án bị giãn tiến độ nhiều năm đến tháng 4/2017 mới hoàn thành.
Để thực hiện dự án đường Lê Đức Thọ - Khu đô thị mới Xuân Phương, Tasco được UBND thành phố Hà Nội đối ứng cho 70ha đất gồm: 30 ha đất tại dự án Đơn vị số 1 phường Xuân Phương, 3.000m2 đất tại 48 Trần Duy Hưng (quận Cầu Giấy) và 38ha đất tại phường Xuân Phương (nay là dự án Xuân Phương Foresa Villa).
Dự án Xây dựng tuyến đường Minh Khai - Vĩnh Tuy - Yên Duyên (đoạn nối từ đường Minh Khai đến đường Vành đai 2,5) tại...
